4月24日,随着500千伏金普一线、金普二线成功带电运行,标志着攀西电网优化工程第五阶段第二步改造任务如期完成。至此,工程整体建设进度已超九成,预计6月上旬全部完工。

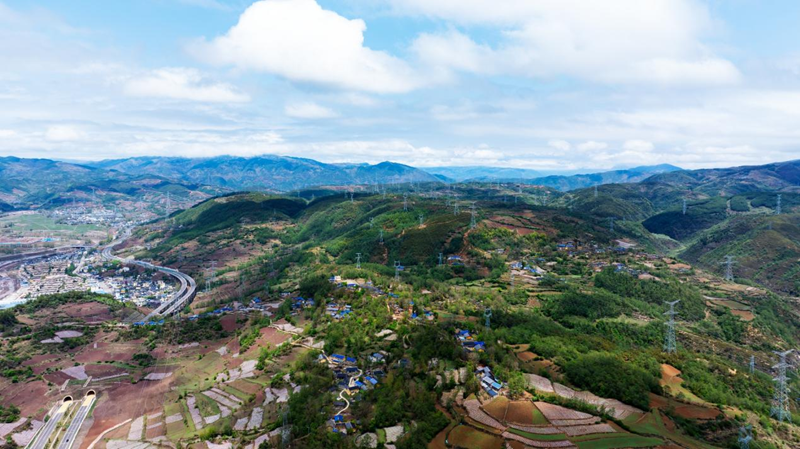

大凉山的群山与铁塔,是自然与人类文明的完美结合(曹颀/摄)

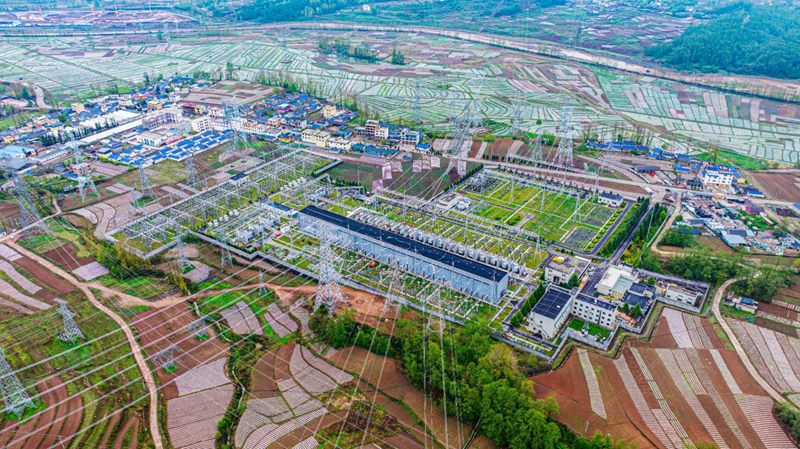

正在进行施工改造的普提500千伏变电站(曹颀/摄)

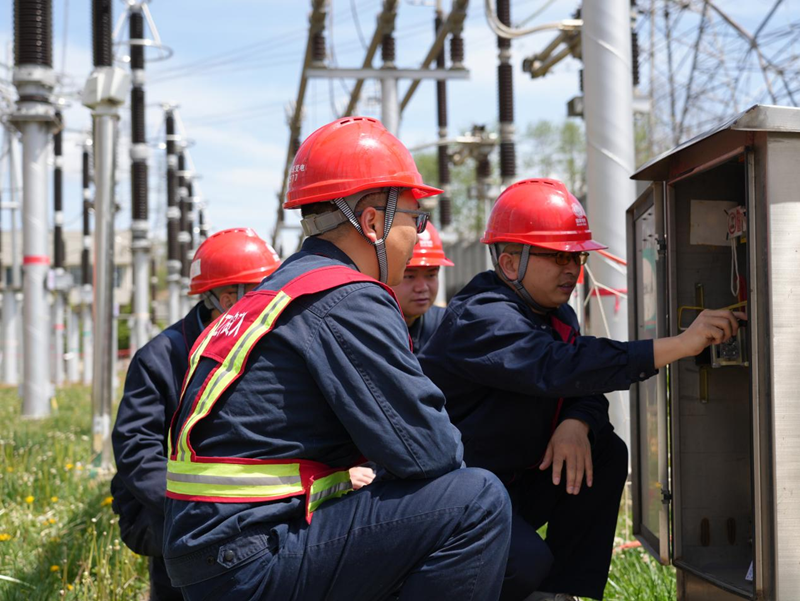

国网四川超高压公司电力运维人员开展500千伏金普一、二线送电工作(李梦娜/摄)

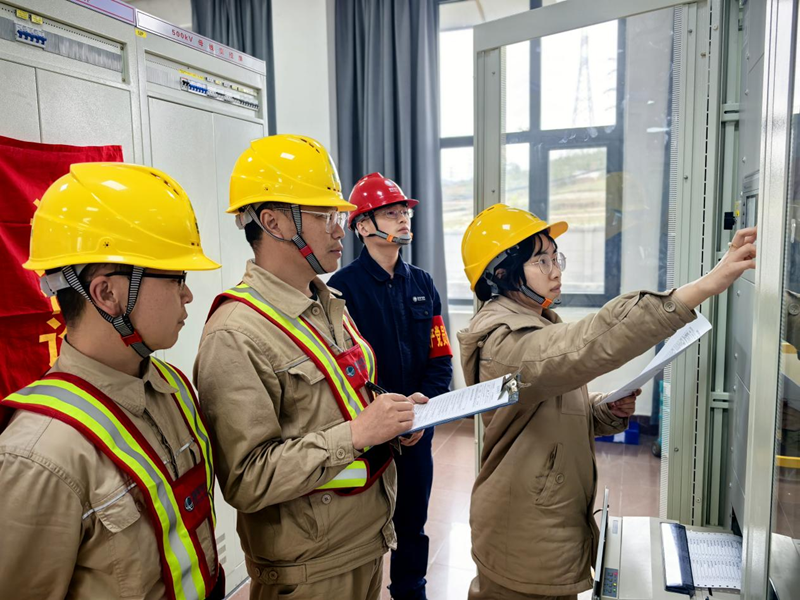

国网四川送变电公司电力调试人员在检查端子箱接线情况(罗海弋/摄)

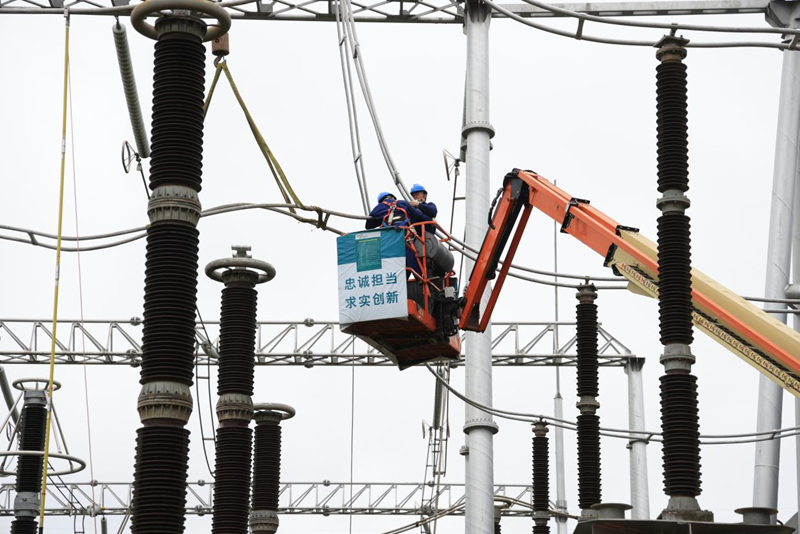

国网四川送变电公司正在开展500千伏金普二线B相进线引流线制作、安装工作(曹颀/摄)
攀西电网是四川乃至全国水电输送最为密集的区域。近年来,随着输电通道数量快速增长,其面临的安全稳定风险也随之不断增加。攀西电网优化工程将原有错综复杂的攀西电网改造成为南北两个互不干扰的输电通道,实现区内4回特高压直流及配套电源“两两分组”接入,大幅增强攀西电网抵御极端故障的能力。同时增加2回500千伏交流送出通道,提升攀西地区向四川省内负荷中心输电的能力。
攀西电网优化工程投运后,将优化改善四川电网结构,促进攀西地区清洁能源消纳,为四川电网迎峰度夏提供坚实保障。
来源:四川电力
