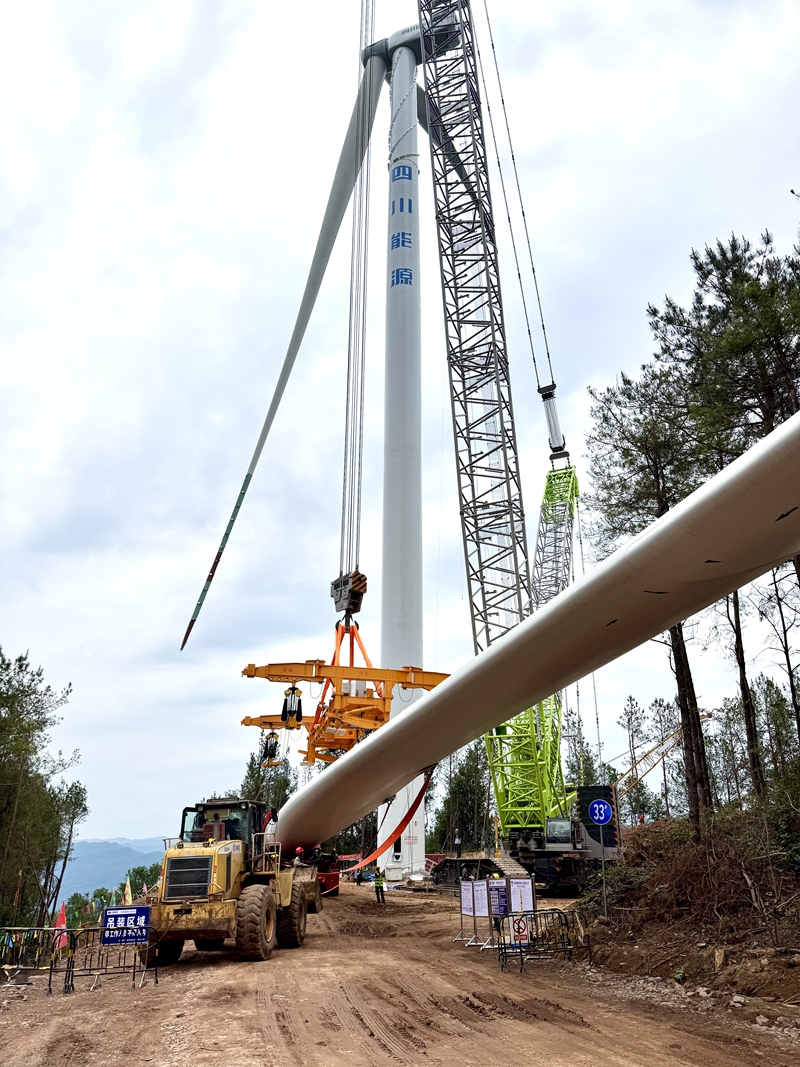

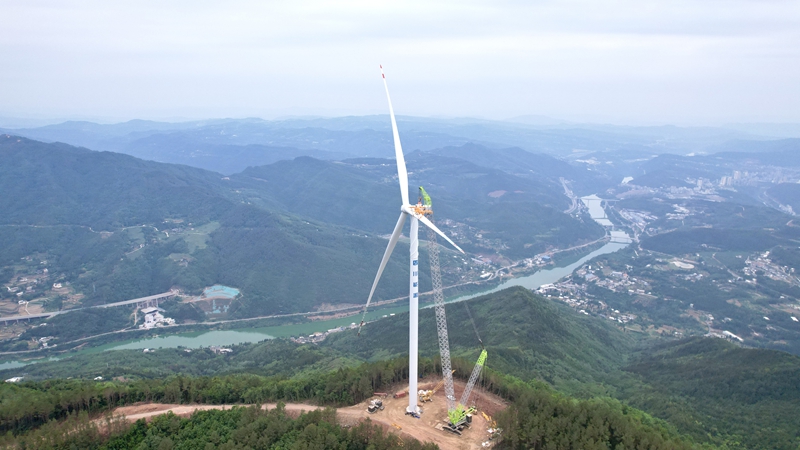

6月5日下午,四川巴中通江兴隆风电项目33号风机的最后一支97米长的叶片在120米高空与风机轮毂平稳精准对接,标志着该项目首台风机吊装作业顺利完成,项目建设迈出关键一步。
四川巴中通江兴隆风电项目位于通江县兴隆镇、毛浴镇等5个镇14个村,总装机容量为270MW,总工期为18个月。项目包括54台单机容量5.0MW的风电机组、一座220kV升压站、10回35kV集电线路、1回220kV送出线路和27MW/54MWh的储能装置,分为东、西两个区域。其中,东区有20台东方风电机组,西区有34台运达风电机组。
此次首吊的33号风机位于通江县毛浴镇龙溪村,是该项目首个基础浇筑点位。风机基础采用钢筋混凝土圆形扩展式预应力锚栓基础,采用定型化钢模和一次浇筑成型施工工艺,确保了基础质量。
“完成吊装的风机轮毂中心高度为120米,单支叶片长度为97米,叶轮直径为200米,使用一台800吨履带吊与一台80吨履带吊协同作业。”四川省能投通江新能源开发有限公司工程部高级主管李济表示,为了安全、高效地完成吊装,公司反复推演风机吊装平面布置,提前做好场地规划、设备材料进场及风速预测等准备工作,确保首台风机顺利吊装完成。
项目投产后,预计年上网电量可达4.87亿千瓦时,年产值1.5亿元,每年可减少二氧化碳排放约43万吨,年均向地方纳税约1000万元。
“首台风机的顺利吊装完成,标志着兴隆风电项目取得了阶段性胜利,为后续风机吊装积累了宝贵经验,也为项目按期投产发电奠定了坚实基础。”李济表示,下一步,公司将在确保安全和质量的前提下,加强施工管理,狠抓项目时间节点,加快施工进度,确保项目早日实现全容量并网发电。(文、图/胡鹏 张磊)
