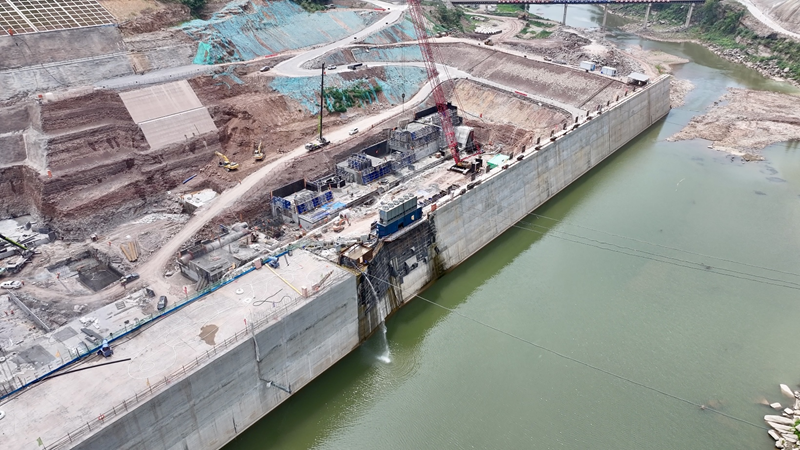

“左岸坝肩及基坑开挖、上下游土石围堰填筑、右岸导流明渠施工等关键任务已顺利完成,满足全年围堰施工安全度汛要求。”6月11日,在四川巴中通江县的青峪口水库项目建设现场,大型吊车操控巨大卧罐吊运混凝土,工人们分工协作,有序开展左导墙和6-12#坝段的建基面清理及混凝土浇筑,处处涌动着紧张快干的热潮。

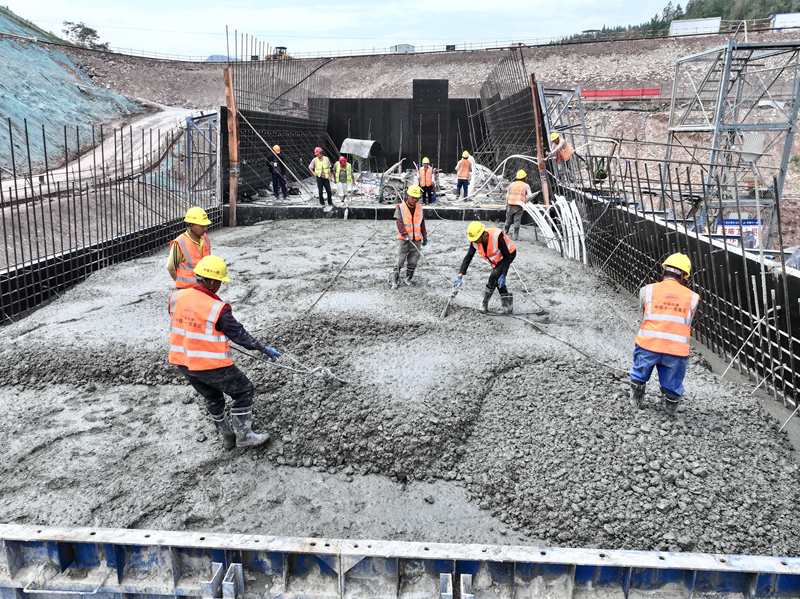

“混凝土日均浇筑方量约500方,高峰期可达1200方。”中铁十一局青峪口水库项目技术员宋志菲介绍,现场各类机械设备投入超100台套、施工人员超300人,全体施工人员正全力以赴推进二期工程建设。

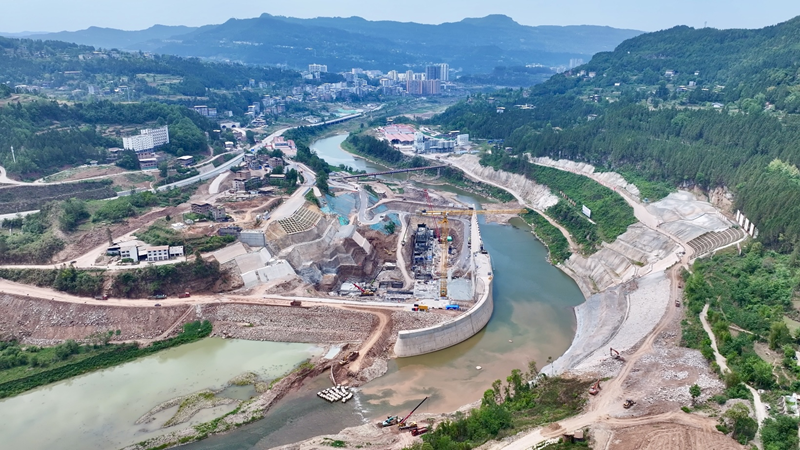

据了解,青峪口水库是全国150项重大水利工程之一,水库控制流域面积达1807平方千米,总库容1.41亿立方米,电站总装机容量20兆瓦。
“该工程由挡水、泄水、发电引水、供水和过鱼等建筑物构成。”中铁十一局青峪口水库项目党支部书记章明介绍,大坝采用碾压混凝土重力坝,坝顶高程405.3米,最大坝高71.3米,坝顶全长421米。工程以防洪为主要功能,同时兼顾供水、发电。建成后,将使通江县城防洪能力提升至20年一遇,对于推动当地经济社会可持续发展、巩固拓展革命老区脱贫攻坚成果具有重大意义。
“今年以来,我们围绕上下游土石围堰填筑、右岸导流明渠施工、左岸坝肩及基坑开挖等重点任务,抢抓施工黄金期,全力推进工程建设,目前,二期工程已完成混凝土浇筑7万余方。”章明表示,接下来,全体施工人员将继续争分夺秒,严格落实施工计划和防洪度汛方案,力争在年底完成左岸坝段高程363米以下部分的混凝土浇筑。(文、图/胡鹏 李彦明)
