时值初夏,川西高原深处已是热火朝天的忙碌景象。连日来,在国家重点能源工程——阿坝至成都东1000千伏特高压交流输变电工程茂县标段建设现场,数百名电力建设者坚守在海拔2000米至2600米的高山峻岭之间,全力冲刺工程如期投运。

阿坝—成都东1000千伏特高压交流输变电工程,是川渝特高压交流工程的核心项目,由国网四川建设分公司承建,2024年在成都、资阳、阿坝三地同步开工建设,是打通川西清洁能源外送通道、保障区域能源安全的关键工程。其中,茂县标段涵盖工程第9、10、11标段,线路横跨汶川、绵阳两地,起于茂县南新镇,止于茂县土门镇,全长125.4公里,全部采用双回路架设,新建铁塔226基,途经南新、凤仪、富顺、土门4个镇。

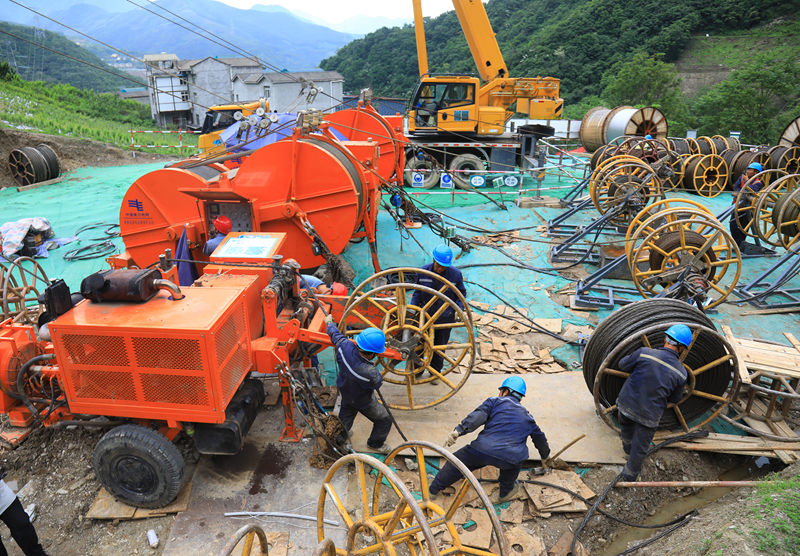

在富顺镇中心村施工点,施工机具轰鸣作响。施工人员紧盯作业现场,在专业设备牵引下,三条导引线缓缓向前推进,架线施工作业有条不紊地展开,为后续线路全面铺设筑牢基础。放眼望去,一座座银白色铁塔矗立在群山之巅,一条条导线穿梭于峡谷之间,勾勒出“电力天路”的壮美轮廓。
阿坝—成都东1000千伏特高压交流输变电工程第10标段项目副经理龙兵介绍:“我们标段从去年4月开工建设,全部位于山区,施工点多在半山腰或山顶,难度较大。目前基础和铁塔已全部完工,正在进行放线和架线工程,预计8月底全面完工。”

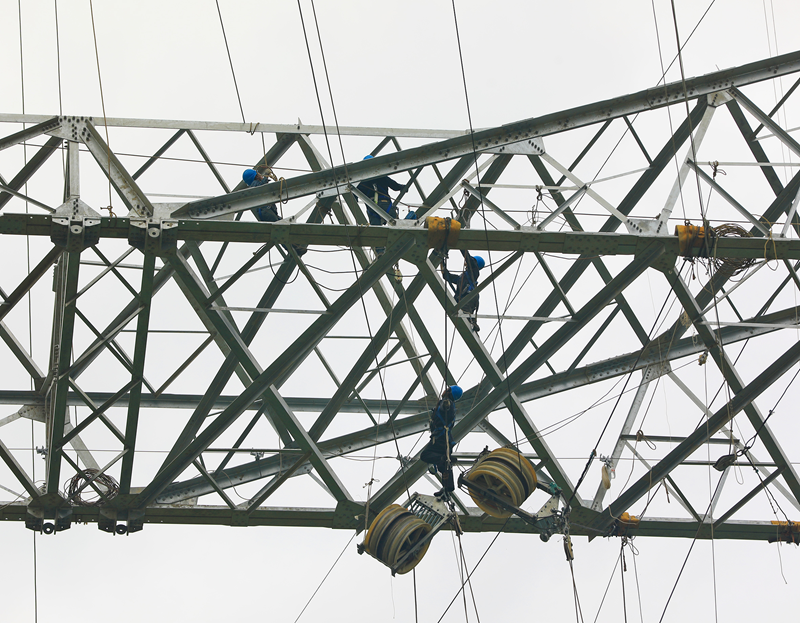

5月底的茂县境内,工程第9、第10标段等多个作业面正“马力全开”。在多处海拔高达2000米、坡度普遍在25度至45度之间的作业点位上,一座座银白色铁塔高耸入云,导线展放、压接、附件安装等工序正紧锣密鼓地推进。

与其他输电工程不同,茂县段地质环境复杂。线路沿途深沟险壑、河谷深切,部分区域时常伴有滑坡、崩塌等地质灾害,多重施工难题交织叠加,给建设带来极大挑战。面对险峻的“危地形”与多变的高山“危气象”,施工方采用了钢混组合式智慧化解决方案。据悉,标段内部架设了总长超过40公里的临时货运索道网,如毛细血管般深入茫茫深山,配合无人机等空中运输力量,高效破解了深山物料运输难题。面对复杂地形与恶劣环境,参建单位科学制定施工方案,严格落实安全生产与生态环保要求,同步推进环水保治理,最大限度减少对生态环境的影响。
截至目前,茂县段第11标段已率先实现全线贯通,第9、10标段正加快推进架线收尾工作。作为国家“十四五”电力发展规划重点工程,阿坝—成都东1000千伏特高压交流输变电工程茂县段自开工以来,建设者们扎根高山峡谷、攻坚克难,稳步推进铁塔组立、导线展放等关键工序。目前工程进展顺利,为年底全线投运奠定了坚实基础。
届时,川西高原奔腾不息的水电与丰富的风光资源,将沿着这条“电力天路”跨越崇山峻岭,直送环成都城市群负荷中心,为蓬勃发展的成渝地区双城经济圈注入源源不断的绿色动能,在服务国家“双碳”目标与保障区域能源安全中发挥重要支撑作用。(文、图/何清海、刘通、冯李明)
