6月30日,随着110千伏石观线顺利恢复正常运行,国家电网阿坝供电公司金川壤塘片区输电线路综合检修工作圆满收官。此次大规模高海拔线路自主集中检修,为公司成立以来首次开展,为高原农牧民夏季可靠用电筑牢坚实保障。
本次检修覆盖4条110千伏输电通道,线路总长度超120公里,沿线200余基铁塔坐落于平均海拔3500米的崇山峻岭中。作为当地电网关键骨架,该批线路承担沿线数万农牧区群众的供电重任。

当地夏季强对流、雷雨天气多发,沿线山体多硬质裸岩,特殊地形与气候给线路防雷安全带来严峻挑战。本次检修以防雷升级、隐患清零为主线,同步加装在线监测与故障诊断装置,全面提升高原电网防灾抗灾能力。
检修工作自6月23日启动,总工期8天。受电网运行方式约束,各条线路分段错峰施工。其中110千伏石观线仅开放2天作业窗口期,需完成40余处线路缺陷整改、加装40支避雷器,工期短、施工任务繁重,全线多基铁塔同步开展避雷器加装作业,本次检修合计新装避雷器75支。
为抢抓有限施工窗口期,该公司统筹集结60余名一线作业人员,调配十余台专业工程车辆,分设多个作业面同步施工,保障检修工作高效推进。

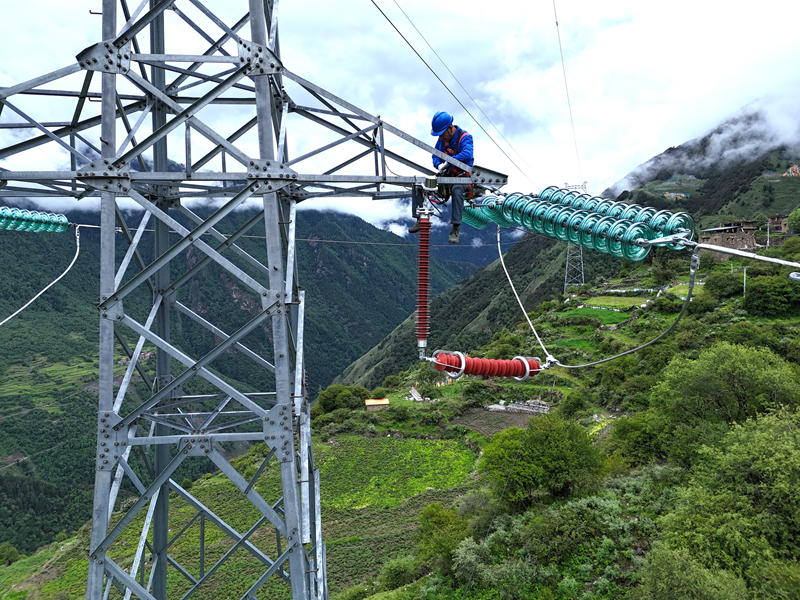

高海拔深山施工条件艰苦,多数铁塔矗立深山山脊,与山脚垂直落差超500米,工程车辆难以直达作业点位。工作人员需克服高原缺氧、陡坡山道等多重困难,背负重型工器具徒步登山。“过去两名工作人员合力抬运一组避雷器进山,单程上山就要3个多小时,人力消耗巨大。”现场检修人员何扬方舟说道。

为破解深山物资转运难题,本次检修首次规模化投用重载无人机,打造山间“运输尖兵”。设备单次最大吊运载荷200公斤,仅需3-5分钟就能将施工物资直送山顶作业点,有效降低人工负重强度、提升检修作业效率。
与此同时,多点分散作业叠加高空密集施工,给现场安全管控带来巨大压力。针对该情况,国网阿坝供电公司落实分级差异化安全管控,在高空登塔、设备吊装等高风险作业点安排专职安全监护人员全程旁站监督,全体管理人员到岗履职。现场严格落实作业人员双重资质核验制度,全流程作业影像实时上传安全管控平台,实现远程实时监督、现场动态纠偏。每日利用施工间隙开展安全短培训,结合高原特殊天气、山地地形逐一梳理各类安全风险;收工后复盘当日施工情况,优化次日作业方案,全过程压紧压实安全生产防线。
经过连续8天奋战,本次高海拔线路集中检修圆满完成全部既定任务。本次检修累计消除各类线路缺陷70余处,新装避雷器75支、可视化在线监测装置33套、分布式故障诊断装置7套,大幅改善高海拔线路防雷水平,提升区域电网供电可靠能力,保障高原农牧群众夏季安全稳定用电。(张懿玲)
