7月28日,四川省阿坝州黑水县扎窝至芦花110千伏线路工程顺利完成铁塔组立转序验收,全线正式进入铁塔组立施工关键阶段。该项目是黑水县完善电网架构、保障民生与特色产业用电的核心工程,当前整体施工进度完成40%,项目团队抢抓高原施工黄金窗口期,全力攻坚,计划2026年11月底建成投运。

黑水县地处川西高原,近年来牦牛绒纺织、特色农畜产品精深加工等本土产业持续落地投产,区域用电负荷稳步上涨,原有供电网架已难以匹配产业发展与群众生活用电增长需求。扎窝至芦花110千伏线路工程将从220千伏扎窝变电站新增第二电源点,补齐当地电网供电短板,优化区域供电网络布局,全面提升供电可靠性与供电质量,为藏区群众稳定用电、特色产业持续壮大筑牢电力根基。
整条线路穿行于海拔2900米至3400米高山峡谷之间,塔基坐落陡坡、作业空间狭窄,大型工程机械难以进场,深山物资转运、野外施工作业面临多重高原难题。国网阿坝供电公司因地制宜制定专项施工方案,通过修筑临时施工便道、搭建高空货运索道,采用分批转运模式,打通深山塔位物料运输通道;针对沿线坚硬山体岩石地质条件,创新采用静态破碎、人工精细化开挖工艺,规避大型爆破带来的边坡安全风险。

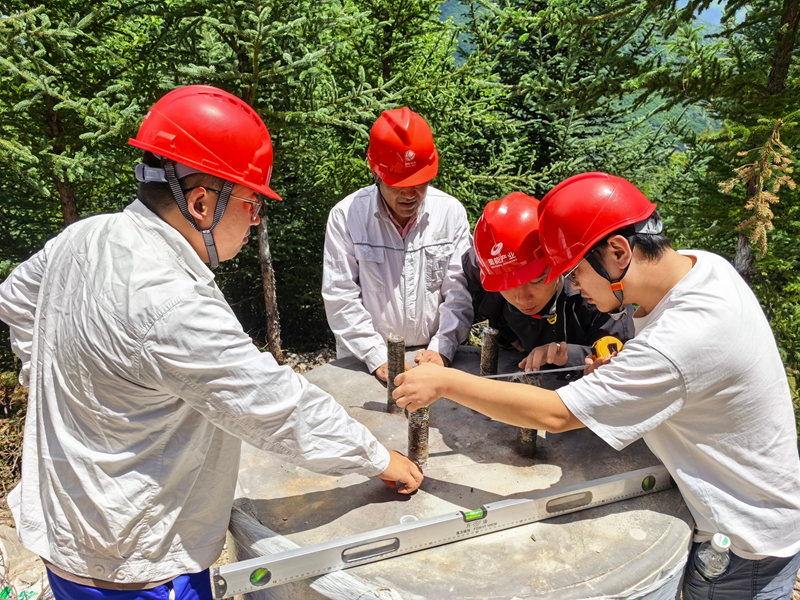

施工现场严守安全标准化管理,常态化开展边坡浮石清理、基坑截水防护布设,筑牢高原施工安全防线。项目前期,建设团队完成全线全覆盖实地踏勘,结合每一处塔位地形、地质条件细化施工管控细则;施工期间抢抓晴好天气窗口期,科学调配人力、错峰组织作业,全力克服高海拔缺氧、地形险峻、气候多变等多重不利因素,稳步推进各项建设任务。 “从前期踏勘到现场施工,我们全程紧扣高原山区施工特点,细化每一项管控举措,在保障安全与质量的前提下提速建设。”项目负责人王亮介绍。
当前,阿坝州全域电网建设同步提速、多点开花。壤塘至阿坝110千伏线路工程已进入架线施工阶段,甘孜南街至巴底T接阿坝安宁35千伏线路工程开展基础开挖作业。一批覆盖各县的输变电工程接续推进,持续补齐川西高原电网基础设施短板,织密高原电力保障网络。
多条电网线路建成投运后,将持续完善阿坝州全域电力供给体系,稳定保障农牧民生活、特色加工产业、乡村基础设施用电需求,以可靠电力支撑高原生态产业、乡村振兴、民生改善协同发展,为阿坝州经济社会高质量发
展注入源源不断的绿色动能。(赵唤民、张懿玲)
